Projekt-Fortschritt: Erledigung der Vorgänge (5th, 2/2)
2. Kennzahl "Erledigungsgrad der Vorgänge"
Mit Ausnahme der eingestellten Vorgänge erhält jeder Vorgang an Ende seines Lebenszyklus den Status "Erledigt". Bereinigt man die Anzahl der festgelegten Vorgänge um die Anzahl der eingestellten Vorgänge, kann im Projekt-Verlauf kontinuierlich der Anteil der erledigten Vorgänge und auf diesem Weg nunmehr der Erledigungsgrad ermittelt werden. Die folgende Abbildung visualisiert eine mögliche Ausprägung dieser Kennzahl.

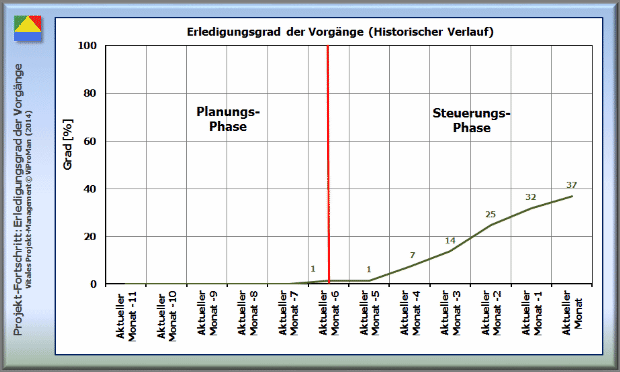

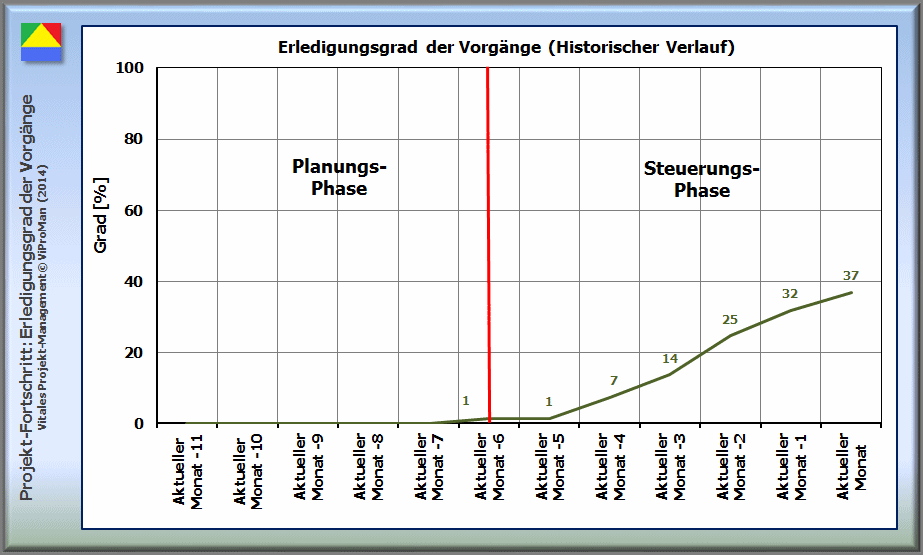

Abbildung: Kennzahl für den Projekt-Fortschritt, Bereich Termin-Management: Erledigungsgrad der Vorgänge [ViProMan, 06.2014]
Interessant ist in diesem Fall auch der über den Projekt-Verlauf andauernde Vergleich der Kennzahlen zum Festlegungs-, Planungs-, Steuerungs- und Erledigungsgrad der Vorgänge. Die folgende Abbildung zeigt eine mögliche Ausprägung des kontinuierlichen Vergleichs der vier verschiedenen Kennzahlen zum Wissensgebiet Termin-Management.

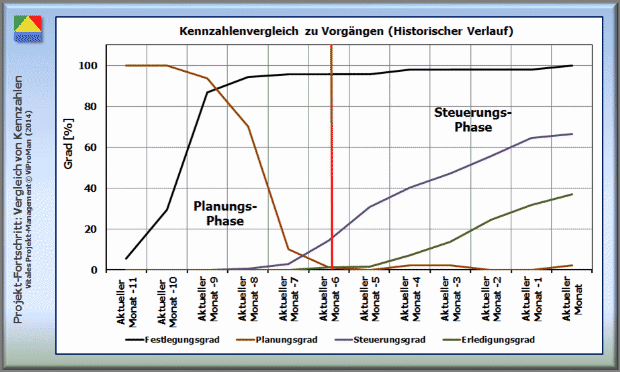

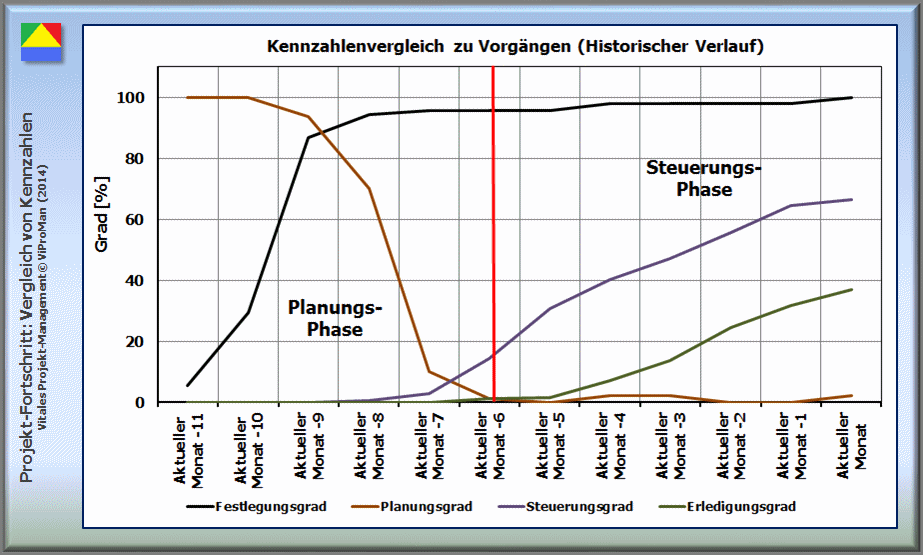

Abbildung: Kennzahlen für den Projekt-Fortschritt, Bereich Termin-Management: Vergleich von Kennzahlen [ViProMan, 06.2014]
