Terminplan: Projektkalender - Anwendung (5th, 2/7)
2. Ausgangslage (Arbeitsaufwand)
Das Datenbank-Modul weist einen Datenbank-Cluster mit vier Datenbank-Serversystemen auf. Die Firma A hat zur Erledigung der Arbeiten zum Datenbank-Modul den folgenden Arbeitsaufwand angegeben:
Installation und Konfiguration pro Datenbank-Server: | 8 Stunden |
Durchführung der Komponenten-Tests (Server): | 16 Stunden |
Einrichtung des Cluster-Systems: | 16 Stunden |
Durchführung der Komponenten-Tests (Cluster): | 8 Stunden |
Durchführung des Integrations-Tests: | 16 Stunden |
Durchführung des System-Tests: | 8 Stunden |
Firma A stellt zur Erledigung der Arbeiten (Aufwand: 96 Stunden) den Mitarbeiter MA FirmA01 bereit. |
Das Terminalserver-Modul weist 20 Terminal-Serversysteme auf. Firma B hat zur Erledigung der Arbeiten zum Terminalserver-Modul den folgenden Arbeitsaufwand angegeben:
Installation und Konfiguration pro Terminal-Server: | 4 Stunden |
Durchführung der Komponenten-Tests: | 8 Stunden |
Durchführung des Integrations-Tests: | 8 Stunden |
Durchführung des System-Test: | 8 Stunden |
Firma B stellt zur Erledigung der Arbeiten (Aufwand: 104 Stunden) den Mitarbeiter MA FirmB01 bereit. |
Bezüglich der Terminplanung ergibt sich unter Annahme eines durchgängigen Acht-Stundenarbeitstages und ohne Berücksichtigung arbeitsfreier Zeiten die Planungsstufe 1 mit folgenden Vorgangsattributen:

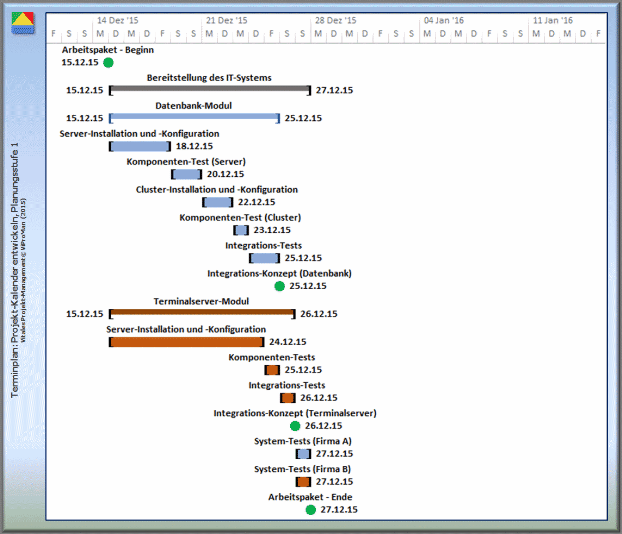

Abbildung: Darstellung der Planungsstufe 1 ohne Berücksichtigung arbeitsfreier Tage [ViProMan, 03.2015]
Damit ergibt sich in der Planungsstufe 1 die folgende Dauer:
