Terminplan: Projektkalender - Anwendung (5th, 3/7)
3. Arbeitsfreie Zeit - Arbeitstage und arbeitsfreie Tage
Die Trägerorganisation und die Firma A weisen die folgende Arbeitstage und arbeitsfreien Tage auf:
Arbeitstage: | Montag bis Freitag |
Arbeitsfreie Tage: | Samstag und Sonntag |
Für die Mitarbeiter der Firma B gelten dagegen die folgenden Arbeitstage und arbeitsfreien Tage:
Arbeitstage: | Montag bis Donnerstag |
Arbeitsfreie Tage: | Freitag bis Sonntag |
Bezüglich der Terminplanung ergibt sich unter Annahme eines durchgängigen Acht-Stundenarbeitstages sowie mit Berücksichtigung der individuellen Arbeitstage und arbeitsfreien Tage die Planungsstufe 2 mit den folgenden Vorgangsattributen:

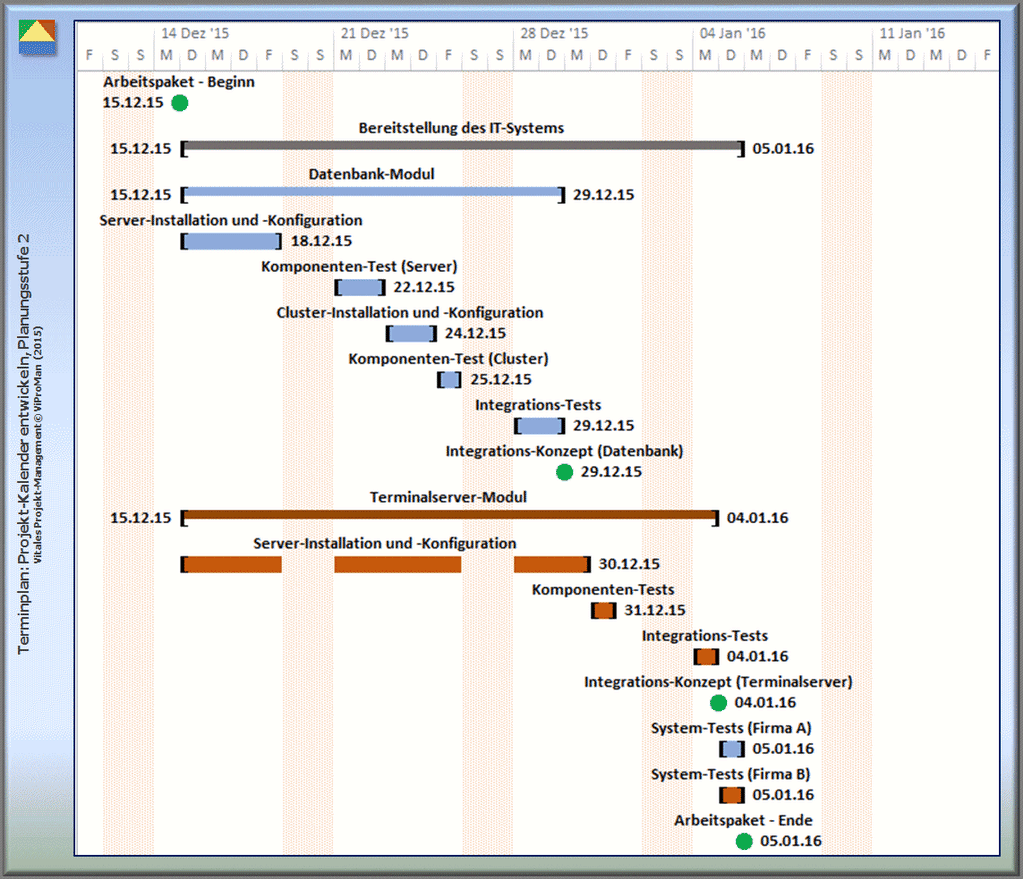

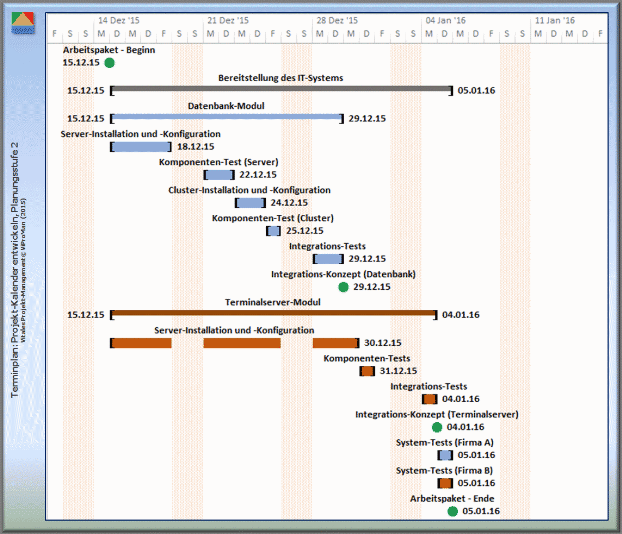

Abbildung: Darstellung der Planungsstufe 2 mit Berücksichtigung der Arbeitstage und arbeitsfreien Tage (Visualisierung der arbeitsfreien Zeit der Trägerorganisation) [ViProMan, 03.2015]
In einer Übersicht ergeben sich für die Planungsstufe 2 gegenüber der Stufe 1 für die Meilensteine die neuen Termine sowie Verzögerungen (Kalendertage):
Planungsstufe/ |
1 |
2 |
3 |
4 |
Integrations-Konzept (Datenbank) |
25.12. |
29.12. |
||
Integrations-Konzept |
26.12. |
04.01. |
||
Arbeitspaket |
27.12. |
05.01. |
Damit ergibt sich in der Planungsstufe 2 die folgende Dauer:
Dauer des Arbeitspakets: | 22 Kalendertage (+ 69%) |
